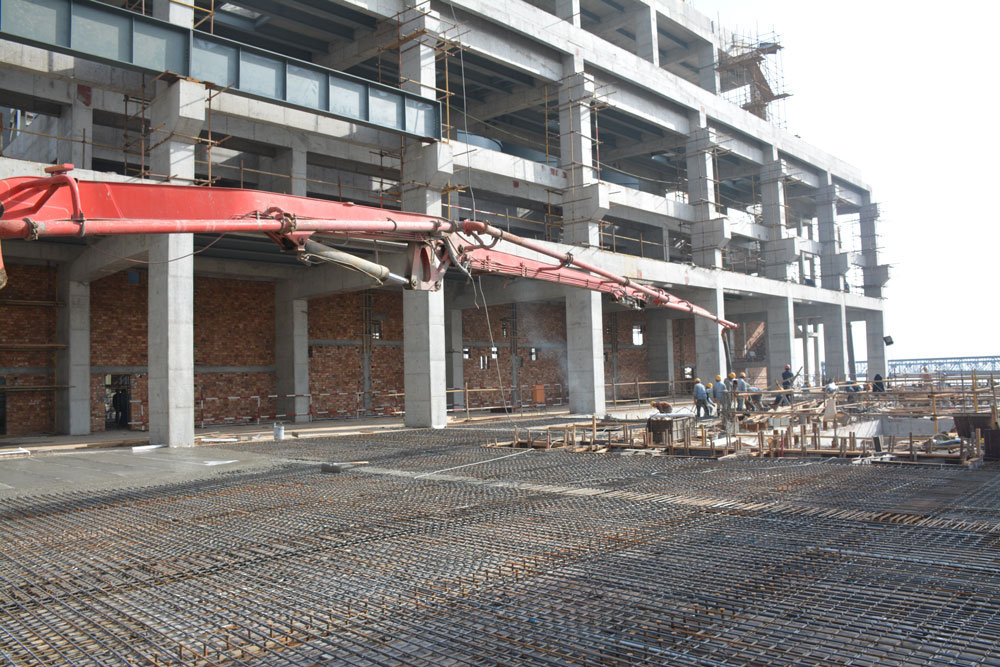

2016年11月12日晚22时,经过连续13小时的奋战,中国能建西北电建承建的陕西美鑫工程4号机组主厂房运转层平台混凝土一次性整体浇筑完成。

美鑫工程在顺利完成主厂房CD间混凝土结构封顶后,根据公司大干四季度工作任务目标计划,结合当地气候特点,对12.55米运转层平台施工计划及时进行倒排,对个别施工环节合理压缩工期、及时增补调拨施工人员,确保4号机组主厂房各节点目标顺利实现。

该机组运转层平台钢梁较以往300兆瓦机组布置超出较多,纵横交错,纷繁复杂,使平台、梁柱模板铺设加固难度加大。为保证梁柱交界处混凝土工艺,项目部人员多次协商,总结其他机组施工经验,并确定最优方案;同时,注重预留孔洞及埋件精度,严格控制尺寸,钢筋绑扎及模板加固均按创优要求把关验收。为确保运转层平台混凝土浇筑达到清水砼效果,项目部要求各级质检人员必须从细处着眼,全天跟踪质量管控,最终一次性通过监理验收。


据悉,总投资55亿元的陕西美鑫产业投资有限公司铝镁合金配套动力站工程,是董家河循环经济产业园中煤电铝产业链的动力源泉。工程位于铜川市耀州区董家河镇董家河循环经济示范园区内,董家河镇以西约2.5公里处,东北距铜川老市区约12公里,西南距耀州区约5.3 公里。自备电厂二期投资22亿元,电厂规模为2台35万千瓦机组工程,项目采用国内先进的超临界参数空冷机组,燃煤排放标准低于燃气标准超低排放。中国能建西北电建的施工范围包括陕西美鑫产业投资有限公司年产30万吨铝镁合金项目配套动力设施4号机组主厂房、烟道支架及空压机房建安工程区域。
