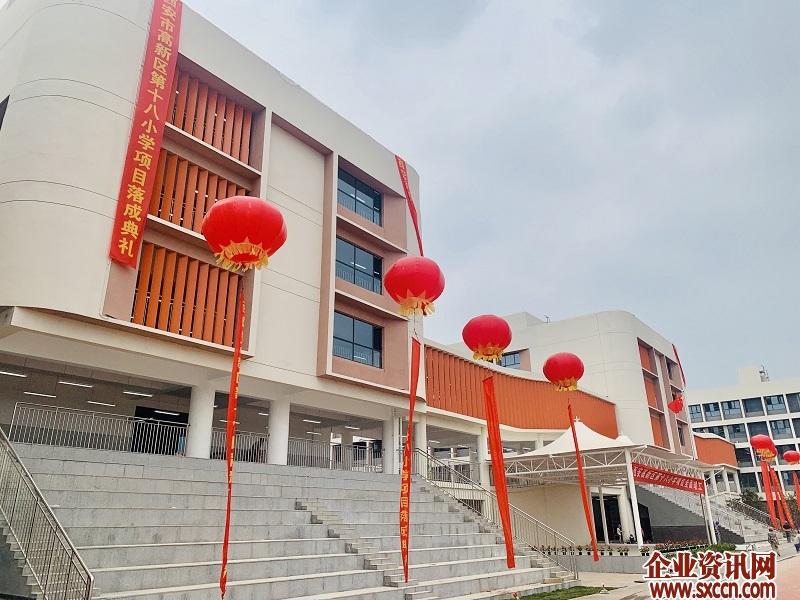

装饰公司西安高新区第十八小学项目圆满竣工

装饰公司西安高新区第十八小学项目圆满竣工

2020-07-11 14:21:11    5250次点击               发布者:一建装饰       字体:【

分享到:

装饰公司自2020年3月接到总包单位的进场通知后,第一时间组织管理人员及劳务班进场,制定图纸深化方案、进度计划、材料计划、防疫方案。历时三个月紧张的工期,于6月30日圆满完工,7月10日验收成功。
项目简介
西安高新区第十八小学位于天谷一路以南,云水一路以东,天谷二路以北,建筑面积43712平方米,地上五层,地下一层,建筑高度20.55米,区域划分为1#教学楼、2#教学楼、行政综合楼、食堂及风雨操场。
装修面积达到2.3万平方米,包括地面石材铺设、石塑墙裙、石材干挂、石膏板、矿棉板、铝扣板、铝方通吊顶、木地板铺设、乳胶漆和铝板等装饰工程,以及室外墙裙铺贴、百叶窗安装。
人员
为增加管理力度,项目部自3月10号进场以来,从公司抽调骨干管理人员,派技术总工现场巡查,解决技术难题和劳务资源分配。同时项目部倒排进度计划,提前落实劳务班组,并准备预备班组。根据每天的工作量,安排每日施工人员。当劳动力不足时,立即通知预备班组进场施工,确保每天作业面不断档。
材料
由于疫情影响,在材料采购方面出现了一定的困难。尤其是施工过程中所采用的预制水磨石材料的采购,成了项目部一大难题。该材料属于新型材料,现场需求量大,生产厂家较少,在西安本地没有货源。项目部想尽办法联系山东、山西、福建、河南等多个厂家,最后选定山东的两家供货商,并派专人赴山东实地考察订购,及时了解跟踪材料加工情况,最终在甲方要求的时间内完成材料进场订购。
更严峻的是材料的运输问题,因为疫情影响,外省道路不通,石塑墙裙材料无法进场,项目部多方积极协调,联系航运,由上海空运材料进入西安,再转货车运达施工现场,解决材料运送问题。
施工工艺

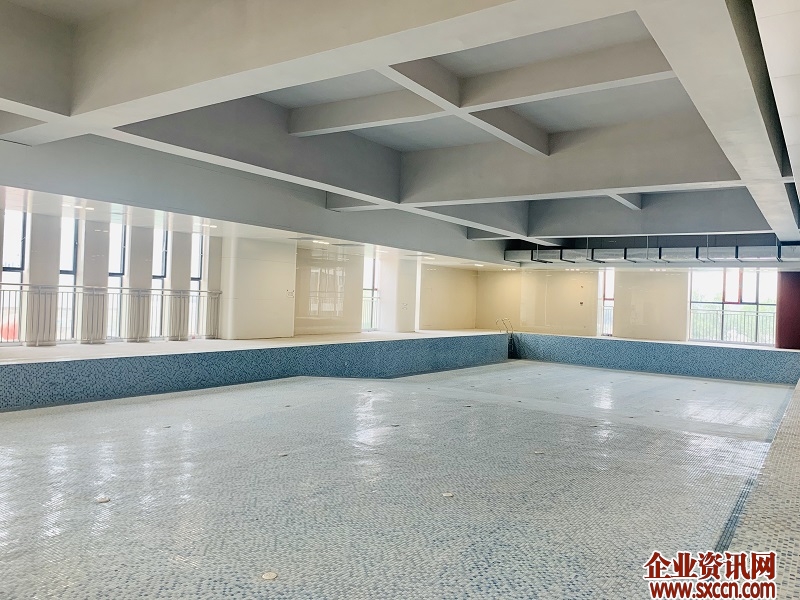

在后续的地面铺贴施工中,预制水磨石铺贴技术难度大,为确保施工节点及质量,项目部请来技术专家莅临现场指导,同时组织施工人员跟进学习,过程中若遇到问题及时与专家沟通解决。每道工序完工后都进行整体面层平整度检测,施工质量及观感垂直度、平整度大幅提高。一个月内完成地面水磨石铺贴,两天完成管廊格栅安装,三天完成游泳池马赛克瓷砖铺贴。
进度计划
装饰公司作为参建方之一,项目建设难度大、时间紧、任务重,为了确保按期交工,给甲方及社会交上一份满意的答卷,项目部每天早晚召开例会,协调讨论当日工作安排。并多次对总进度计划进行论证、调整,确保达到最佳施工进度。
在这种时间紧、任务重、质量要求高的情况下,项目部全体人员顶住压力,迎难而上,发挥“来之能战、战之必胜”的铁军精神。自进场以来,全体管理人员开启“轮轴转”工作模式,每天两班倒,确保严格把控每一个施工环节。精细化的施工管理、严要求的施工标准,也反映出装饰公司施工生产模式高标准、高质量、高效率的特点,最终历时三个月,圆满完成施工任务,并在今日的验收中获得甲方和总包方的高度赞扬及肯定。
